零误差超国标的苏通GIL综合管廊电气安装是如何实现的

2019-06-26 浏览量:46

点击分享到微信
  苏通GIL综合管廊电气安装已经过半了,到底如何实现零误差的呢?今年3月进入电气设备安装阶段的苏通GIL综合管廊工程目前已完成安装总量的65%。作为华东交流特高压环网合环运行的咽喉要道和关键节点,这一全球首条特高压穿越长江输电通道在建设过程中展现出了令人震撼的细节。

零误差超国标的苏通GIL综合管廊电气安装是如何实现的
  工艺流程近乎苛刻保证最优作业平台

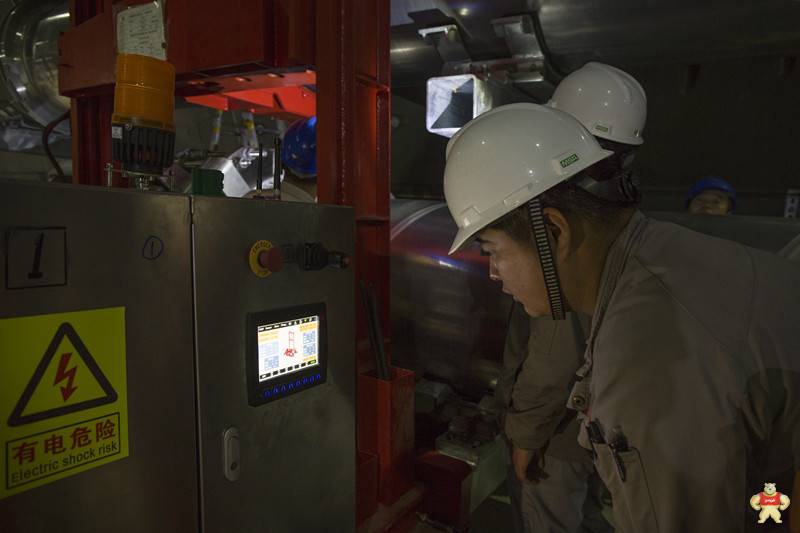

  穿越5468米的长江隧道,安装GIL设备的专用“小火车”垂直装载着三个均长18米电气单元,平稳顺滑地移动,没有一丝卡顿感觉,这套安装设备是国家电网和太原重工为该工程联合研发具有自主知识产权的全自动智能化装备。两根5.5千米长的钢轨经无缝焊接、精心打磨、严格控制温差引起的伸缩变化柔性固定,似两道平滑锃亮的琴弦,没有一道接缝也就没一丝杂音。GIL支架安装,是通过探地雷达找到混凝土地面密匝的钢筋网缝隙,定位后再穿孔加紧固定螺栓,这样既保证了安装基准平面的的绝对精度,又避免了穿孔损伤钢筋网的可能。整个工艺流程近乎苛刻的高标准高质量要求,为GIL设备的安装提供了最优化的基础作业平台。

  SF6气体年泄漏率低于国标十倍以上

  专门的技术措施,保障SF6气体年泄漏率大大低于国家安全标准十倍以上。管廊内安装有两套通排风系统,下腔的强排风系统在有害气体监测浓度达到20ppm时,隧道环境检测系统将立即联动启动两侧引接站大型风机,开启事故排风工作,将SF6气体排出;上腔通风系统24小时运行,确保5.6公里的管廊内空气质量。报警同时,系统还联动启动视频、广播引导人员往最近安全出口有序撤离,并启动巡检机器人运行到气体泄露地点,查看事故情况。

  “零误差”确保设备对接精准度

  在电气单元对接处的防尘棚内,技术人员正在紧张有序地进行GIL设备对接作业。为了保障GIL设备对接的精准度,技术人员在安装过程中都是以毫米为单位进行微调。GIL接口周边环境的粉尘量、干湿度等指标满足GIL技术要求,技术人员进入对接防尘棚前,应预先把脸和手洗干净,棚外穿的鞋不允许套鞋套进入对接防尘棚内,同时还需穿戴防尘服、防尘帽、鞋套等,百分之百确保防尘棚内的洁净度。GIL对接时,技术人员将需要对接的母线单元用专用液压安装机具托起,调节水平并将对接面端缓缓送入防尘装置内,直至插接触头和导体差。这些专用设备的操控微调参数,都是明确显示在计算机屏幕上的,精度在微米级。在防尘操作舱内,技术人员完成对接全部工序前,必须按技术规范在每个作业面拍照上传质量管理部门作为日报表留存。据项目总经理李军介绍:“规范中导体相对公差要求为±5毫米,但在技术人员的高要求下,误差值接近0毫米。为了这0毫米的误差,技术人员完成这一个工作面对接要在这密闭的防尘棚里一呆就是两个多小时,出来时内衣全都湿透了。”

  据悉,管廊内GIL单元安装为1832个单元。总长度近36千米。该工程预计今年九月将建成投运献礼共和国70华诞。以上就是关于苏通GIL综合管廊电气安装零误差超国标的原因所在。
